各有關單位:
根據我區實際情況和定額有關規定,我站組織編制了地下室內支撐拆除補充定額(以下簡稱“本定額”),現予以發布實施。
本定額與2013年《廣西壯族自治區建筑裝飾裝修工程消耗量定額》及相關費用定額等有關規定配套執行。本通知印發之日起,已發招標文件或簽訂施工合同的工程,從其招標文件規定或施工合同約定;已辦妥結算的工程不作調整。
附件: 1.地下室內支撐拆除補充定額

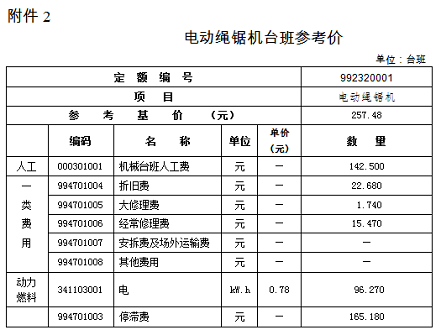

2.電動繩鋸機臺班參考價

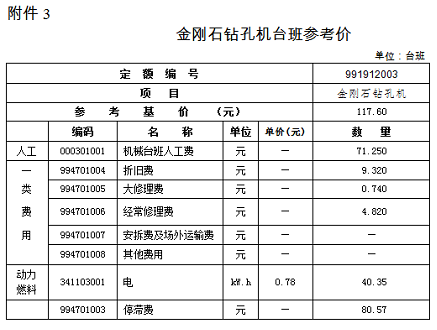

3.金剛石鉆孔機臺班參考價
廣西壯族自治區建設工程造價站
2022年3月29日
附件1
地下室內支撐拆除補充定額
一、定額說明
1.本定額已包括內支撐拆除后運至集中堆放點的水平和垂直運輸內容,但未包括拆除物從集中堆放點運至棄置點的費用,實際發生時,集中堆放點運至棄置點的運費另計。
2.拆除后的鋼筋混凝土及鋼格構柱的回收利用價值歸屬應由發承包雙方在合同文件中約定。
3.鋼筋混凝土水平支撐拆除定額子目未包括繩鋸切割鋼筋混凝土水平支撐產生的廢水(泥漿)外運費用,實際發生時按現場簽證計算。
4.本定額材料、機械臺班按除稅價編制。
二、工程量計算規則
1.鋼筋混凝土水平支撐拆除工程量按圖示尺寸以立方米計算。
2.鋼格構柱拆除按圖示尺寸以質量計算。
地下室內支撐拆除補充定額

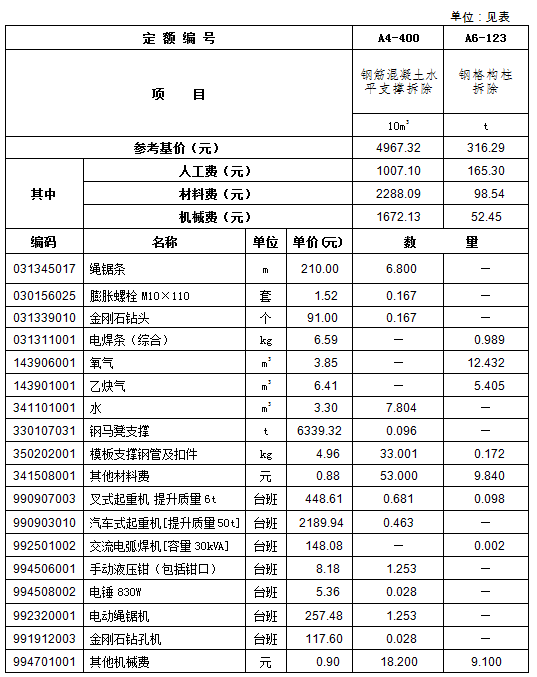

工作內容:1.設備組裝、防護、定位、切割、吊運、堆放、清渣。2.定位、機械架設、支撐體系搭設、防護、作業面保護、切割、降溫冷卻、吊運、堆放、移機、作業面清理。
